余姚四中原塑胶跑道已破旧损坏,现进行塑胶跑道改造升级,以下为铲除原塑胶跑道,新做的方案。
一、塑胶跑道改造技术要求
1、跑道采用中国田径协会审定的跑道合格产品。
2、跑道面层的物理性能化学性能均符合GB/T14833-2011标准、有害  物质限量符合浙江省教育厅《浙教计(2016)98号》文件要求。

3、 面层完成后,跑道标志线定位符合规范要求。

二、塑胶跑道改造流程

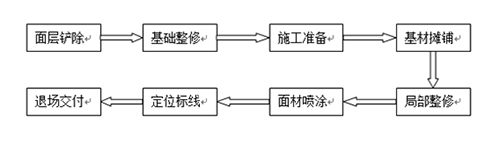

塑胶跑道改在流程
三,塑胶跑道改造工艺
1、面层铲除
   根据图纸设计和现场实际情况 铲除旧塑胶面层。
2,基础整修
   跑道基础破损处找平,更换排水沟破损盖板和高低落差补平。
3、施工准备
①、施工作业平面布置准备
1)、确定水电源位置,按规范搭接水电,确保安全;
2)、确定材料进出通道和码放场地;
3)、确定塑胶原料工作台面,要求地面平坦、坚实,并做好防护污染措施;
②、施工工具准备,检查工具和搅拌运输机械性能状况要求试机一遍,按该工程实况进行操作,并最优化原则尽可能缩短物料运输距离,确定先后远近施工顺序。
③、清点原料,按实际丈量面积计算每日用料量。

4、基材摊铺
在充分准备的前提下,了解当日和近期天气趋势,并测定当时地面含水率≤10%,然后进行基材摊铺工序。
①、基材混合搅拌
1)材料搅拌场所应铺设胶布或塑料布,避免沾污地面损及施工品质及影响环境清洁。
2)搅拌桶之容量为搅拌量的1.5—2倍,使用前搅拌桶应干燥及清洁。
3)混合材料时应先倒入单组分粘接剂并使搅拌桶边全面浸附后再倒入弹性胶粒。
4)搅拌时间控制视当时具体温度与湿度而定,70%湿度、25℃温度的基本混合搅拌时间为3.5分钟,同时要求99%以上胶粒裹上粘接剂才可出料;搅拌均匀的混合料应及时运送到作业区。
5)材料需要量根据搅拌器容量确定总量,然后按配比用磅秤准确秤量。
6)、搅拌时应避免水份直接进入搅拌容器。
7)、每次投料数量、搅拌时间及时记录,每班组当天汇总总结。
8)、步骤:放料→称量→投料→搅拌→出料。

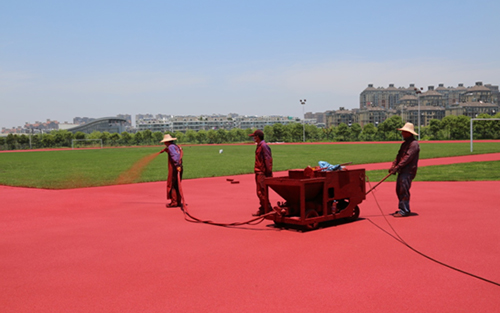

②、基材的机械摊铺
1)、检查并调整SMG摊铺机调节器高度,对塑胶跑道改造施工面四周用板材进行封堵,并作手工包边处理;
2)、将搅拌均匀基材倒入摊铺机进料区域;
3)、机械有效宽度两侧出现漏料时应及时手工补料,并清理余料和洒落料;
4)、边角处和排水孔位置用镘刀进行小角度批刮,并及时添加或减除,避免凹陷或隆起;
5)、摊铺机每前进3-5m距离后,检查人员用直钢尺测量基材厚度,厚度控制在≥10mm;
6)、排水孔下部用玻璃纤维网格布垫底,以利排水;
7)、及时清除溅落在基材完成面上的杂物及昆虫、树叶等;
8)、前后班组作业面交接处需用镘刀作接缝处理,做到基本无高差;
9)、确定收口位置,并提前贴好胶带;
10)、当班全部基材摊铺完毕后需及时清除胶带;

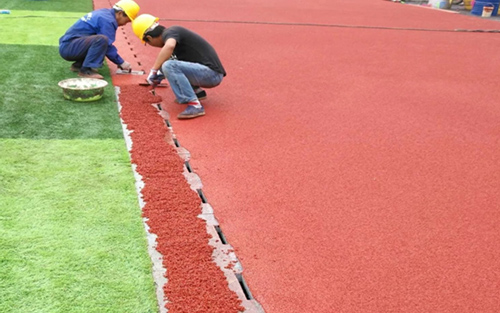

5、局部修整

塑胶跑道局部修整

①纵向和横向施工接缝及不平处需用专用平面磨光机磨平,直至基本无高差;
②局部毛刺和未清理已固化洒落料同样需用磨光机磨平;
③内、外侧余料需及时清理;
④外包角角度应一致,控制在45°角左右,外侧边线线迹清晰

塑胶跑道改造面层喷涂

①确定当日当班工作量,将EPDM粉料(¢0.5以下)、细料(¢0.5-1.5)及面层粘接剂按当班需要的数量运到作业面周边区域,并确定当日温度、湿度等气候条件;

②将材料依次倒入搅拌机进行搅拌,要求一组一搅,随搅随用;
③将搅拌均匀的喷涂料倒入SMG喷涂机料斗,并同时开启内搅拌送料装置;
④当喷涂装置运转正常后开启喷枪,并控制喷射角度≤75°;
⑤喷涂作业要求连续供料、连续喷涂,作业人员要求高度协调。喷涂方向为面向作业区倒退,喷枪呈扇面左右摇摆以利自我检查和均匀洒落;
⑥正反方向喷涂各一次,每次喷涂层厚度≥1.5mm
⑦反向喷涂时需有专人从不同光线角度检查跑道表面材料的均匀度及时反馈给作业人员,避免漏喷和不匀。

7、定位标线

塑胶跑道定位标线

①复验并找出原场地圆心和定位标志桩;
②再次清理塑胶跑道面层,用吹风机吹净杂物;
③严格按照田径场标线规范进行标线;

8、退场交付使用
1)、退场前做好成品的保护

2)、清理场地卫生

塑胶跑道
