2019-11-03

无论是使用单位还是塑胶跑道施工方,对于验收技术标准都非常关注,而随着新国标GB36246-2018的出台,技术标准又是怎么样的,带你了解。

1、外观:无裂痕或分层现象;防滑层与底胶粘合牢固、均匀;接缝平直、无明显凹凸现象;表面色泽均匀。

2、标志线:标志线应清晰、不反光,无明显虚边,与面层粘合牢固。各标志线位置距终点线间的距离长度不允许出现负差,其正差应小于1/10000,跑道线宽5厘米;标枪投掷弧线宽7厘米,撑杆跳高插斗前壁顶端的内沿齐平的一条线为1厘米宽。

3、平整度合格率:塑胶跑道施工后平整合格率不小于85%,在任何方向和位置上,在每4米(中小学体育场地3米)的丈量距离上不能超过6毫米的起伏,在1米的丈量距离上不能有超过3毫米(中小学体育场地4毫米)的起伏。

4、厚度:用于比赛的塑胶跑道的厚度不小于13毫米,任何区域的厚度都不少于10毫米,厚度在10—10.5毫米之间的面积不能超过总面积的5%,承受压力的区域(撑杆跳高、掷标枪、三级跳远的助跑道,跳高的起跳区、水池)厚度要达到20—25毫米,这一区域不能被计算入平均数。

5、坡度:塑胶跑道施工后横向坡度不大于1:100,纵向坡度不大于1:1000。
中小学体育场地田径场地纵向坡度不大于2:1000,篮球、排球、网球场地横向坡度不大于7:1000,纵向坡度不大于5:1000。

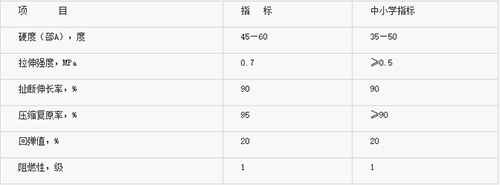

6、物理机械性能应符合下表中的规定


塑胶跑道性能


以上是塑胶跑道施工验收技术标准最常见的几个项目,同时对于测量的方法也有相关规定,比如长度的测量上验收标准:在直道上的跑道长度用精度不低于±10mm/km的测距仪或符合GB10633规定的1级钢尺测量。当用钢尺测量时,应按钢尺的全尺长校正值及温度膨涨系数对钢尺示值进行调整,包括弯道的距离长度,弯道部分长度,应将长度值换算成以半圆圆心为圆心的该长度所对的圆心角角度值,再和精度不低于±2″的经纬仪测量。
